Фото: «Узбекистан 24»
В Фаришском районе Джизакской области стартовала разработка котлована под первый реактор атомной электростанции малой мощности (АСММ) в Узбекистане. Об этом сообщила пресс-служба Агентства по атомной энергии («Узатом»).
Церемония прошла 9 октября в Душанбе на полях второго международного саммита «Центральная Азия — Россия». Там же дан старт строительству Центра ядерной медицины в Ташкенте.
В мероприятии приняли участие директор «Узатома» Азим Ахмедхаджаев и генеральный директор госкорпорации «Росатом» Алексей Лихачёв.
Реклама на Gazeta
Азим Ахмедхаджаев и Алексей Лихачёв. Фото: «Узатом»

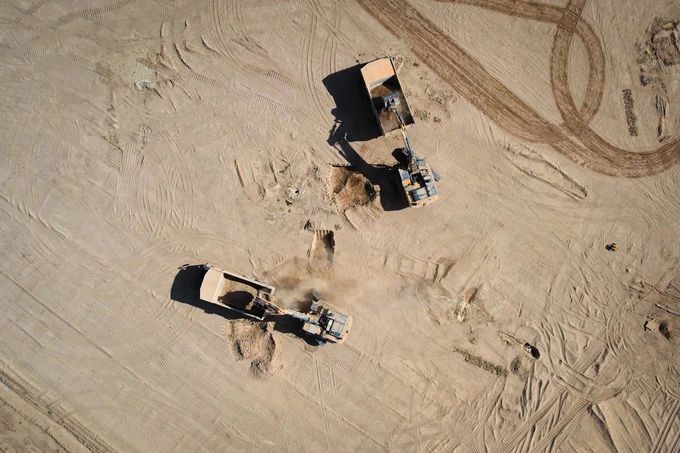

Проект АЭС входит в активную строительную фазу. Как отметили в агентстве, началась разработка котлована под здание реактора, что является подготовкой к ключевому этапу — «заливке первого бетона», намеченному на март 2026 года.
Как заявили в «Узатом», реализация проекта осуществляется в тесном взаимодействии с Международным агентством по атомной энергии (МАГАТЭ). Агентство оказывает экспертную и методологическую поддержку — от подготовки нормативной базы и национальной ядерной инфраструктуры до обеспечения безопасности при проектировании и эксплуатации.
МАГАТЭ участвует в проекте через:
- проведение оценочных миссий (INIR, SEED, IRRS и др.),
- экспертное сопровождение от выбора площадки до ввода в эксплуатацию,
- содействие в развитии культуры безопасности и интеграции международного опыта.
Узбекистан уже присоединился к ряду ключевых международных конвенций в области ядерной и радиационной безопасности, аварийного реагирования и физической защиты.
Энергия для центральных регионов Узбекистана
Директор Агентства по атомной энергии при Кабинете министров («Узатом») Азим Ахмедхаджаев в интервью телеканалу «Узбекистан 24» заявил, что строительство атомной электростанции позволит надёжно обеспечить электроэнергией центральные регионы Узбекистана — Джизакскую, Самаркандскую и Навоийскую области.
По его словам, запуск станции создаст «прочную основу» для развития промышленности, сельского хозяйства и инфраструктуры в этих регионах.
Ахмедхаджаев подчеркнул, что интегрированная атомная станция, включающая два реактора малой мощности РИТМ-200Н и два крупных реактора ВВЭР-1000, станет надёжным источником базовой энергии. Это, отметил он, поможет сократить зависимость от газовой генерации и снизить влияние сезонных колебаний в выработке возобновляемых источников энергии.
100-летний проект
Глава «Росатома» Алексей Лихачев заявил, что запуск атомной энергетики в Узбекистане станет проектом «на 100 лет», а его реализация подтверждает «дальновидность политических решений» руководства страны.
«Президент страны не только твёрдой рукой держит штурвал экономики, промышленности, социальной политики, но и указывает нам дальний горизонт, дальний путь», — сказал он.
«Это проект на 100 лет в самом прямом смысле слова. Сегодня срок проектной работы станции — 60 лет, а нынешние блоки продлят ему ещё на 20, на 40 лет. То есть мы будем 100 лет пользоваться результатами этих договорённостей. Не только наши внуки и правнуки будут обогреты и согреты этими решениями. В этом — смысл жизни: оставить в своей стране, на планете след на многие поколения», — добавил Лихачёв.
По его словам, Узбекистан — «давно не новичок в ядерных технологиях»: в стране работает Академия наук, возобновлён научно-исследовательский институт, открыт филиал института МИФИ, реализуются изотопные проекты и достигнуты первые договорённости в урановой сфере.
Сроки запуска АЭС
Павел Безруков и Абдужамил Калмуратов. Фото: «Узатом»
Директор Дирекции по строительству АЭС Абдужамил Калмуратов заявил, что в условиях роста населения и активной индустриализации было необходимо увеличить объём генерации.
По этой причине было принято решение строить в том числе крупную АЭС с использованием российских реакторов ВВЭР-1000 поколения 3+.
Ожидается, что АЭС обеспечит стабильную генерацию до 15−16% всей потребности страны, или около 15 млрд кВт·ч в год.
Он назвал проект уникальным. С 2029 года планируется выработка первой электроэнергии, а в течение двух лет — до конца 2031 года — начало промышленной генерации.
«В 2033 и 2035 годах мы намерены ввести в эксплуатацию крупные энергоблоки АЭС. Учитывая гарантийные сроки, у нас будет ещё два года, которые, согласно специалистам, покрываются гарантией. После этого объект будет передан в эксплуатацию», — пояснил он.
По его словам, важность этого проекта для Узбекистана заключается в том, что он рассматривается как «флагман экономики».
«В преддверии реализации атомной электростанции мы вели переговоры со многими инвесторами. У них есть намерения развивать сферу услуг, торговлю, производство. Во-вторых, проект создаёт рабочие места для населения региона», — сказал он.
Калмуратов также рассказал о технологических решениях, применяемых в проекте. Так, на АЭС будет использоваться технология сухих градирен.
«Во время визита нашего уважаемого президента в Венгрию он встретился со специалистами, производящими сухие градирни. Эти специалисты также выразили готовность участвовать в проекте в Узбекистане. После этой поездки наши эксперты выехали на место, изучили технологию и пришли к выводу, что она работает как обычный радиатор автомобиля: вращается, а сверху подаётся дополнительное количество воды. Мы выбрали эту технологию именно потому, что она позволяет не тратить воду впустую», — отметил он.
Он также отметил преимущества реакторов РИТМ-200Н, которые будут установлены на малой АЭС:
«Он отличается от других систем. Например, когда происходит пиковое потребление, его можно регулировать, повышая или понижая, как это делается с солнечными панелями. Поэтому и был сделан выбор в пользу этой технологии».
Калмуратов добавил, что в проекте планируется высокий уровень локализации:
«Все производимые в процессе строительства материалы имеются в Узбекистане. У нас есть стремление обеспечить высокий уровень локализации. Сегодня мы активно работаем с отечественными производителями стройматериалов и электрооборудования».
«Максимально экономичный вариант»

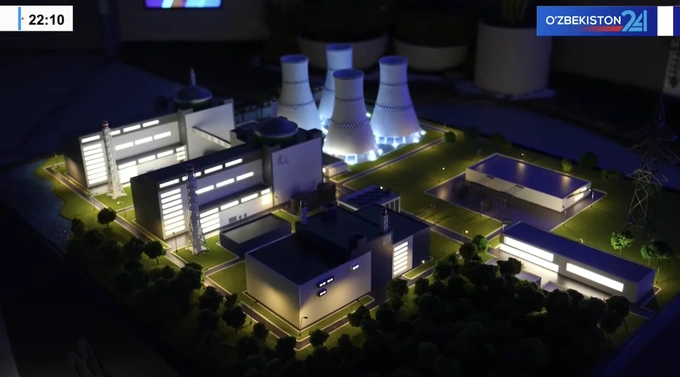

Как пояснил вице-президент компании «Атомстройэкспорт», директор проекта в Узбекистане Павел Безруков, первый этап предусматривает строительство маломощного реактора РИТМ-200Н мощностью 110 МВт, а уже через два года начнётся сооружение двух энергоблоков большой мощности — по 1000 МВт каждый.
Он назвал проект в Узбекистане «уникальным», поскольку это первая зарубежная атомная станция малой мощности и совмещает в себе реакторы малой и большой мощности.
«В Якутии строится АЭС малой мощности, те же самые 110 МВт, как и у вас здесь. Но это отдельный объект малой мощности. Здесь же будет строиться 110 МВт в первую очередь. И параллельно с ней через два года начнётся сооружение большой мощности — два блоков по 1000 МВт. При этом инфраструктура самого объекта и здания сооружения будут максимально общими. Поэтому у вас будет максимально экономичный вариант с точки зрения МВт·ч», — сказал Безруков.
По данным телеканала «Узбекистан 24», в рамках подготовки велись многолетние экологические и геологические исследования площадки: изучались флора и фауна, подземные воды, почвы и атмосферный воздух.
Каждый этап — от проектирования до ввода в эксплуатацию — контролируется на соответствие международным требованиям радиационной, экологической и технологической безопасности. Станция будет оснащена компактным интегральным реактором с пассивной системой охлаждения и многоуровневой защитой. Для охлаждения будут использоваться сухие вентиляторные градирни. Также предусмотрена «ловушка расплава» и возможность безопасной работы в течение 72 часов при аварийном отключении.
В конце сентября Узбекистан и Россия подписали документы, определяющие конфигурацию будущей атомной станции в Джизакской области. Стороны также договорились о поставках ядерного топлива для реакторов.
Напомним, что в основе малой АЭС лежит водо-водяной ядерный реактор РИТМ-200Н, который использовался в атомных ледоколах, но наземная АЭС с этими реакторами ещё не построена и не является референтной (опробованной). Кроме того, Узбекистан станет первой страной в мире, где на одной площадке одновременно разместятся малая и крупная АЭС.
