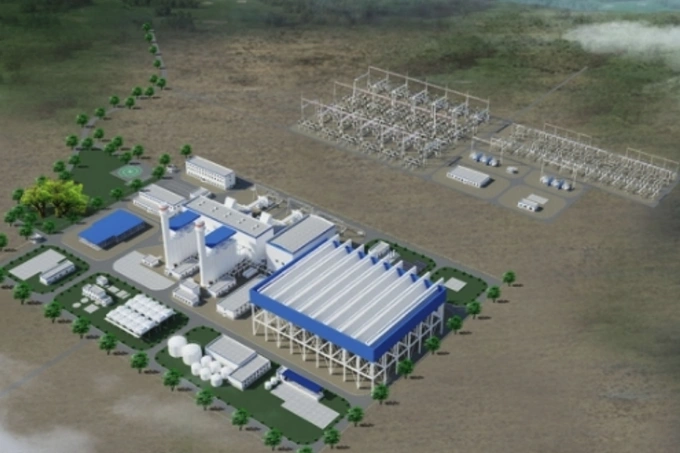

Концепт Сурхандарьинской ТЭС.
Фото: powerchina.cn
Из-за неправильного выбора площадки для строительства парогазовой электростанции в Сурхандарьинской области на подведение газа к объекту потребуется дополнительно направить 300 млн долларов. Об этом на совещании 27 июля заявил президент Шавкат Мирзиёев.
Кроме того, ответственные лица недостаточно тщательно изучили условия договора, заключённого с инициатором проекта. Это создало риск возникновения новых расходов. Президент поручил пересмотреть условия контракта.
Вероятно, речь идёт о проекте строительства парогазовой электростанции мощностью около 1,6 ГВт в Ангорском районе, который реализует компания SCE-Quvvat. Генеральным подрядчиком строительства выступает китайская POWERCHINA.
Изначально сообщалось, что в проекте участвуют катарская Nebras Power (35%), нидерландская Stone City Energy, Siemens Energy (25%) и французская EDF (18%). На сегодняшний день учредителями SCE-Quvvat указаны Stone City Energy (75%) и Siemens Energy Finance Surkhandarya Power Plant GmbH (25%).Реклама на Gazeta
В июне 2023 года Минэнерго сообщало, что Азиатский банк инфраструктурных инвестиций и Исламский банк развития инвестируют 325 млн евро в строительство электростанции в Сурхандарьинской области без государственных гарантий. Проект категории «А» был разработан в апреле 2022 года, а 17 мая этого года по нему была проведена последняя оценка.
Ожидалось, что ТЭС, которая будет построена в Сурхандарьинской области, будет использовать новейшие технологии и инновации и будет работать с КПД 63%. Кроме того, это позволит сэкономить 1,1 млрд кубометров природного газа при годовом потреблении 2,2 млрд кубометров.
